機房配電設備安裝與線路敷設會遇到哪些問題?在機房施工過程中會碰到的問題大致可分為設備安裝、線路敷設、可靠接地和消防系統要求四個方面。
1.設備安裝
機房配電柜、UPS柜落地安裝,動力配電箱、照明配電箱底邊應距地1.4m墻上安裝。配電柜及其他電氣裝置的底座應與建筑樓地面牢靠固定,并接地。吊頂內電氣裝置應安裝在便于維修處。分體空調插座設置在機房內墻上距地面1.8m處。機房內應分別設置維修和測試用插座,且有明顯區別標志。測試用電源插座應由UPS供電,維修插座由市電供電。

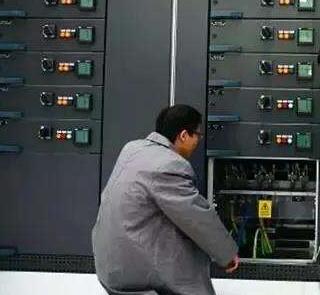

機房配電設備安裝
2.線路敷設
供電距離要盡量短,主要是從供電安全考慮,電源間應靠近機房設備。機房內活動地板下部的低壓配電線路應采用銅芯屏蔽導線或銅芯屏蔽電纜。機房內的電源線、信號線和通信線應分別鋪設,不能共走同一線槽。UPS輸出配電箱(柜)引出的配電線路,穿鍍鋅鋼管沿機房活動地板下敷設至各排機柜,使用插座或工業連接器為各個機柜供電。
信號線纜在活動地板下從機柜、配線架至各設備,應采用金屬線槽沿設備周圍或主機房從設備背面的活動地板穿線孔引入設備(注意不得與電源線路共用活動地板穿線孔,且間距大于0.1m),信號線纜避免沿機房墻邊敷設以防與強電線管交叉。弱電布線槽道應與強電槽道分開,并行的間距應不小于300mm,線槽接頭應可靠連接并良好接地。活動地板下部的電源線應盡可能遠離計算機信號線,并避免并排敷設。當不能避免時,應采取相應的屏蔽措施。
3.可靠接地
所有的配電柜和配電箱的金屬框架和基礎型鋼必須可靠接地(PE)。門和框架的接地端子間用裸扁銅線連接。照明配電箱內的漏電保護器的動作電流不大于30mA,動作時間不大于0.1s。接地(PE)支線必須單獨與接地(PE)干線相連接,不得串聯連接。UPS輸出柜輸出端的中性線(N極),必須與由接地裝置直接引來的接地干線連接,作重復接地,接地電阻小于4Ω。當燈具距地面高度小于2.4m時,燈具的可接近裸露導體必須可靠接地(PE),并應有專用接地螺栓和標識。外電源進線至機房電源管理間時,應將電纜的金屬外皮與接地裝置連接;從樓外引入的鎧裝信號電纜和屏蔽信號線,進入弱電機房前也應注意安裝信號避雷器,避免沿建筑外墻或防雷引線引雷入室,而遭受雷擊和高頻電磁干擾。同軸電纜的屏蔽層必須與機殼一起接地。這樣可以有效地抑制線纜接收到的電磁干擾信號,從而保證信號傳輸?shù)馁|(zhì)量。從機房送出的信號線路應采用金屬線槽沿墻并在吊頂內敷設,避免與其他電氣管路平行緊貼。盡量避開空調、消防、暖氣和給排水等管道,與它們的間距按相關規范執行。金屬電纜橋架及其支架和引入或引出的金屬電纜導管必須可靠接地(PE),且必須符合下列規定:
(1)金屬電纜橋架及其支架全長應不少于兩處與接地(PE)干線相連接。
(2)電纜橋架間連接板的兩端跨接銅芯接地線,接地線最小截面積不小于6mm2。
(3)接地(PE)在插座間不串聯連接。
工程實施中按上述做法可以較好地處理機房供電的可靠和安全,各種不同電壓和頻率的信號線纜敷設安全、相互隔離度好、整齊美觀,并且方便維護管理。
4.消防系統的要求
消防系統設備的動力電纜、控制電纜或電線,按規范要求選用耐火型電纜、電線。其他弱電系統所用電纜、電線均采用阻燃型。在設備選擇及線路敷設時,應充分考慮電磁兼容問題。
